Когда спрашивают про технологию строительства каркасного дома, обычно ждут рассказа про пирог стены. Но технология - это в первую очередь порядок: что за чем делается и в какой момент узел закрывается навсегда.
Хорошая новость в том, что этот порядок не выдуман маркетологами. Он прописан в своде правил, и по нему удобно проверять подрядчика.
Какой документ описывает каркасный дом
СП 31-105-2002 - «Проектирование и строительство энергоэффективных одноквартирных жилых домов с деревянным каркасом». Разработан на основе Национальных норм по жилищному строительству Канады 1998 года, адаптированных под российские условия.
Два момента, которые стоит знать:
- Область применения - отдельно стоящие или блокированные одноквартирные дома высотой 2-3 этажа. Это ровно про частный дом, а не про многоэтажки.
- Применяется по решению заказчика, но целиком. Документ прямо говорит: решать, строить по нему или нет, - компетенция заказчика, но если решение принято, все его положения применяются комплексно. Выборочно взять оттуда удобное и проигнорировать неудобное - не по правилам.
Внутри 13 разделов: фундаменты, перекрытия, стены и перегородки, крыша, теплоизоляция и пароизоляция, отделка фасадов, окна и двери, лестницы, инженерное оборудование. Плюс приложение с таблицами пролётов, из которых берут сечения балок и перемычек.
Платформенный каркас: почему стены собирают лёжа
Технология, которую описывает свод правил, называется платформенной. Суть в пункте 7.2.1: стойки в пределах каждого этажа опираются на нижнюю обвязку своего этажа, а нагрузка передаётся через перекрытие на верхнюю обвязку этажа снизу. Каждый этаж - самостоятельная платформа.
Отсюда и способ сборки: участок стены собирают в горизонтальном положении прямо на готовом перекрытии, а потом поднимают в проектное положение - без крана. Это и делает каркасную стройку быстрой: ровная платформа вместо лесов, разметка по полу, сборка на уровне колена.
Для сравнения - сквозной каркас (balloon framing): там стойки идут непрерывно от низа до верха, а перекрытия врезаются в них сбоку. Сегодня его используют редко: выше и сложнее в монтаже, хуже по пожарным отсечкам между этажами. Он остаётся для двусветных помещений, где стена действительно должна быть цельной на два этажа.
Третий вариант - заводские панели: стены приезжают готовыми и ставятся краном. Это уже другая организация стройки, с меньшим влиянием погоды и меньшей гибкостью по изменениям.

Все этапы по порядку
Пункт 4.4.1 свода правил даёт рекомендуемую последовательность работ - фактически поэтапное строительство каркасного дома расписано там на 13 шагов. Привожу их как есть и добавляю, что на каждом полезно проверить.
| Этап | Что происходит | Что смотреть |
|---|---|---|
| 1 | Выемка грунта и устройство фундамента | геология и тип фундамента под ваш грунт, отметки |
| 2 | Фундаментные стены, дренаж, обратная засыпка | гидроизоляция, водоотвод от дома |

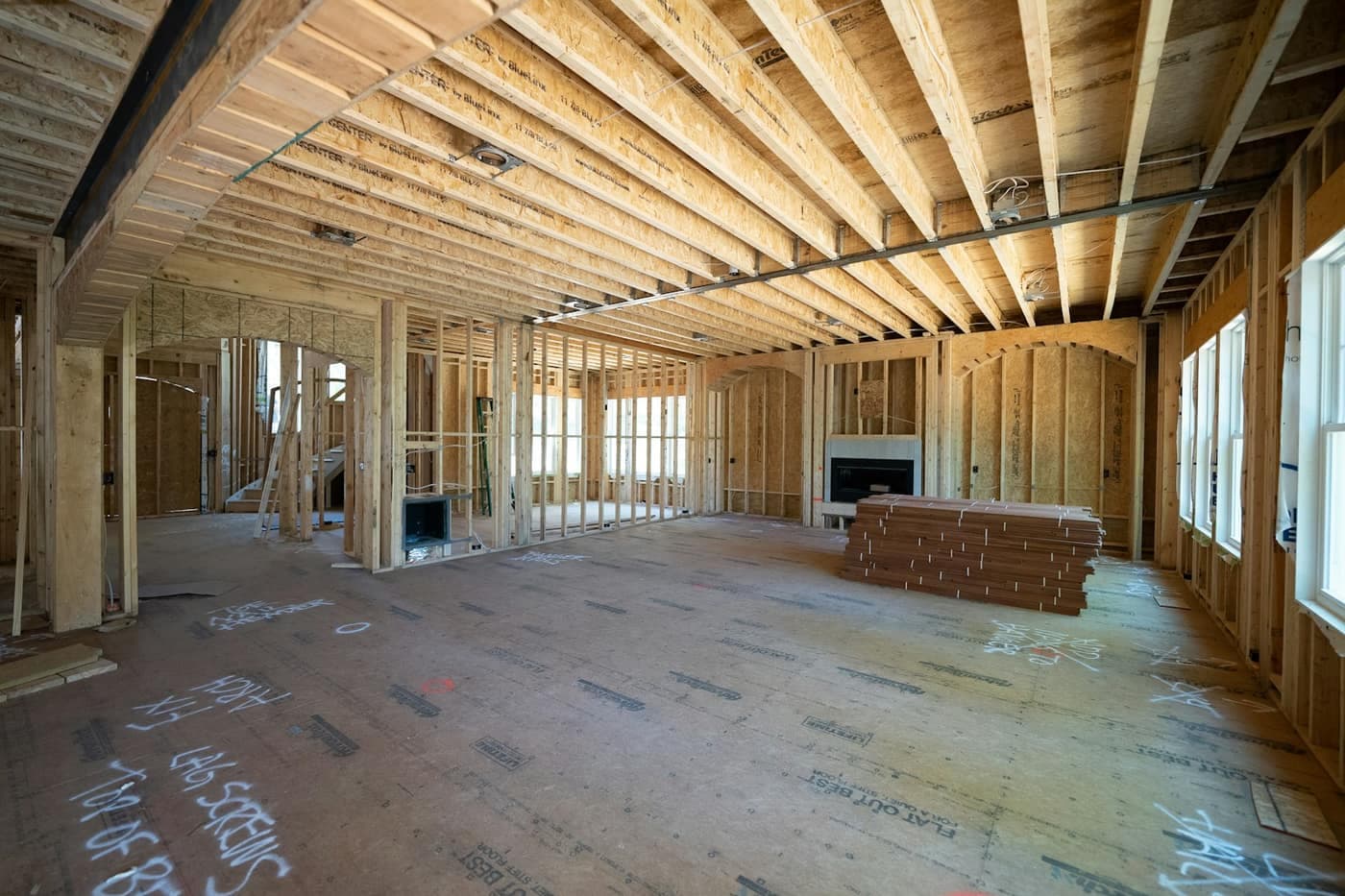

| 3 | Каркас перекрытия первого этажа с черновым полом | сечение и шаг балок, утепление, отсечка от фундамента |
| 4 | Каркас наружных и внутренних несущих стен | сухая доска, двойные стойки у проёмов, укосины или обшивка |

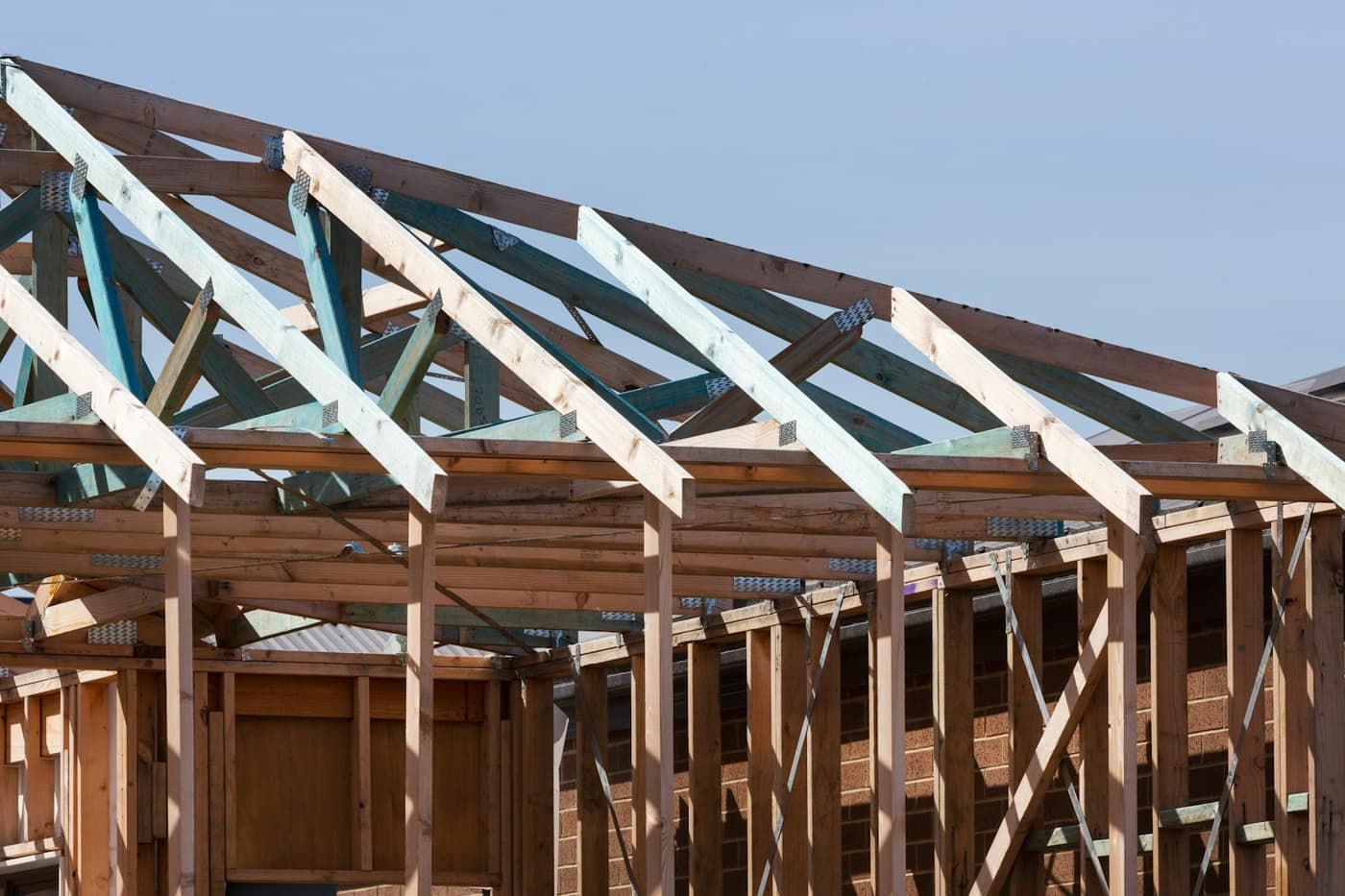

| 5 | Каркас чердачного перекрытия и крыши | сечения стропил, узлы опирания |
| 6 | Заполнение оконных и дверных проёмов | монтажный шов, стыковка с мембранами |
| 7 | Черновая разводка воды, канализации, электрики | отверстия в балках и стойках в пределах допусков |
| 8 | Наружная обшивка стен и кровельное покрытие | ветрозащита, вентзазор, примыкания кровли |
| 9 | Тепло-, воздухо- и пароизоляция | сплошность утепления, проклейка пароизоляции |
| 10 | Внутренняя обшивка стен и потолков | точка невозврата: после неё узлы не видны |
| 11 | Монтаж отопления и вентиляции | вывод вытяжки наружу, а не на чердак |
| 12 | Отделочные работы | - |
| 13 | Благоустройство территории | отмостка, водоотвод |
Изысканий и проекта в этом списке нет - они идут раньше: последовательность начинается уже после выноса осей в натуру, а проект по пункту 4.1 обязан учитывать климатические и инженерно-геологические условия площадки.
Обратите внимание на порядок этапов 7-10. Черновая разводка инженерии идёт до утепления и обшивки - иначе трубы и кабели придётся тянуть по готовым стенам. А утепление и мембраны делают после того, как контур закрыт кровлей и фасадом, то есть утеплитель не мокнет под дождём.

Детали по каждому узлу разбираем отдельно: пирог стены, утепление, пол, крыша, окна и двери, отделка.
Что нужно увидеть до зашивки
Главная особенность каркасной технологии: качество живёт в скрытых работах. После десятого этапа проверить уже нечего - всё закрыто.
Минимальный набор, который имеет смысл сфотографировать или посмотреть вживую:
- Каркас до утепления - сечения, шаг стоек, узлы у проёмов, укосины или обшивка.
- Утеплитель до пароизоляции - без щелей по стойкам и в углах.
- Пароизоляция до обшивки - целая плёнка с проклеенными швами и примыканиями.

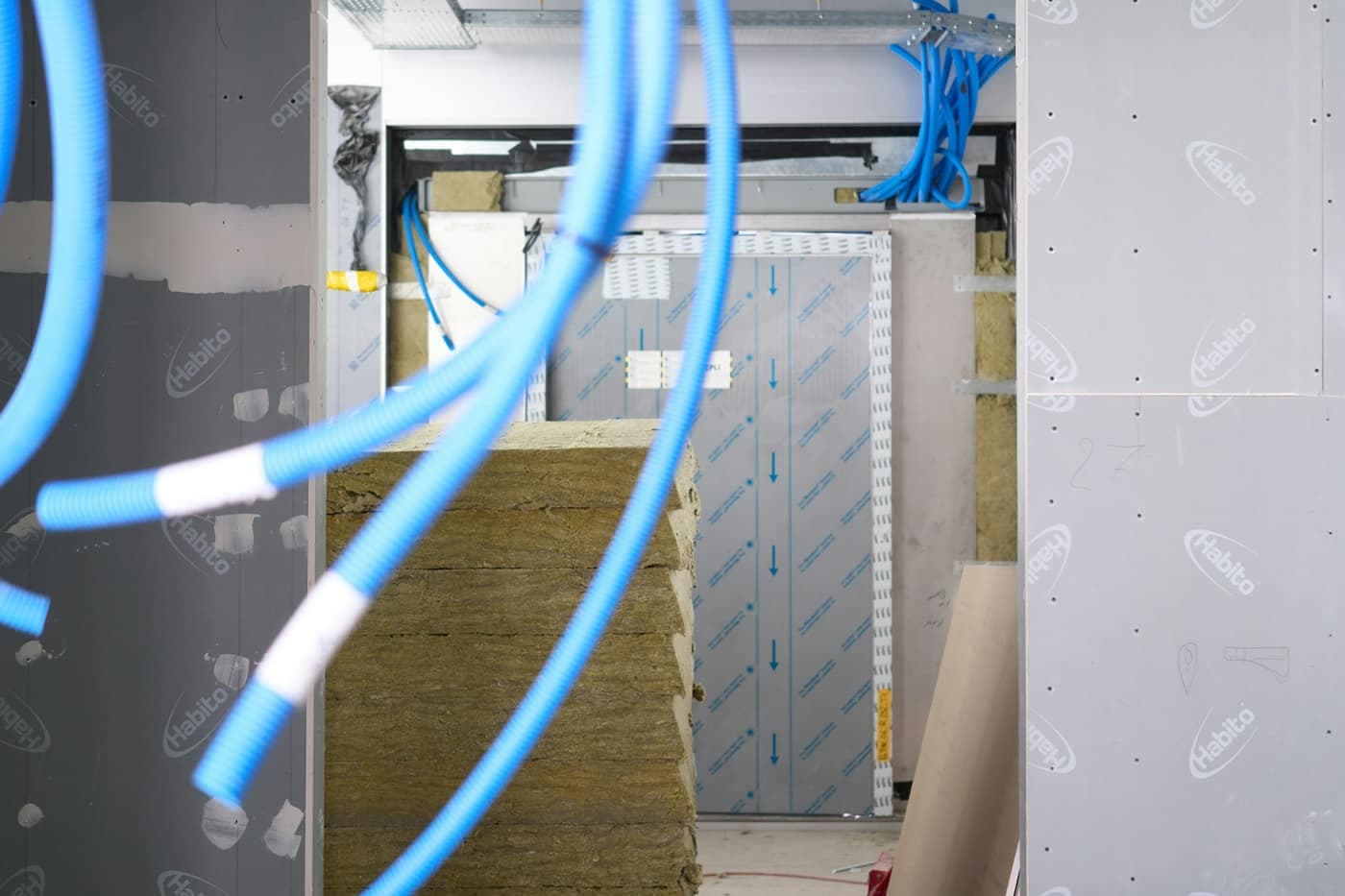

- Инженерия в стенах - трассы и отверстия, чтобы потом знать, где сверлить нельзя.
- Узлы кровли - примыкания, ендовы, вывод вентиляции.
Отдельный вопрос - акты освидетельствования скрытых работ. Форма и порядок сейчас заданы приказом Минстроя от 16.05.2023 № 344/пр (он заменил РД-11-02-2006, утративший силу с 1 сентября 2023 года). Для индивидуального жилищного строительства ведение исполнительной документации формально не требуется, но как инструмент защиты заказчика в споре с подрядчиком акты работают - особенно если дом потом продавать или показывать банку.

Требования к древесине
Свод правил по деревянным конструкциям СП 64.13330.2017 задаёт то, что редко попадает в коммерческие описания:
- Влажность. Для класса условий эксплуатации 2 - обычные отапливаемые помещения - не более 12%. Это эксплуатационная влажность, к которой дерево приходит в доме; сушёный пиломатериал на входе имеет больше, поэтому каркасу дают время досохнуть до отделки.
- Защита от гниения. Конструктивные меры - защита от прямого увлажнения и систематическая просушка вентиляцией и продухами - обязательны всегда, независимо от срока службы здания и от того, применяется химическая защита или нет. Антисептик не заменяет правильный узел.
- Огнезащита. Составы I и II групп огнезащитной эффективности.
Ещё одна деталь, которая закрывает старый спор: гвозди и саморезы свод правил описывает одним разделом как «цилиндрические нагели» - у каждого типа своя расчётная несущая способность. Прямого запрета на саморезы там нет, но несущие узлы каркаса собирают на гвоздях не случайно: разница в поведении на срез и изгиб. Подробнее - в разборе правильного каркасного дома.
Стройка зимой
Каркас - одна из немногих технологий, которая не встаёт на зиму. Мокрых процессов в сборке нет, древесина на морозе не портится.
Что идёт нормально: винтовые сваи (промёрзший грунт даже удобнее для техники), сборка каркаса, жёсткая кровля - металлочерепица, профнастил, фальц.
Что ограничено: бетонные работы требуют противоморозных добавок и прогрева; гибкая битумная черепица на морозе теряет пластичность, её кладут в тепло; штукатурка, покраска и другие мокрые отделочные работы ждут устойчивого плюса.
Конкретные пороги, при которых работы останавливают по ветру и морозу, - это практика подрядчиков и условия договора, а не норма из свода правил. Разумно проговорить их до подписания, чтобы зимняя пауза не стала сюрпризом.

Документы на дом
Порядок для индивидуального жилищного строительства уведомительный:
До начала работ - уведомление о планируемом строительстве по статье 51.1 Градостроительного кодекса: сведения о застройщике, кадастровый номер и адрес участка, вид разрешённого использования, параметры дома и отступы от границ. Ответ органа в общем случае - 5 рабочих дней.
После окончания - уведомление об окончании строительства по статье 55, не позднее одного месяца со дня фактического завершения. Его рассматривают 7 рабочих дней, сверяя технический план и фактические параметры с тем, что заявляли вначале, после чего документы уходят в Росреестр.
Частая путаница: пять рабочих дней относятся к первому уведомлению, семь - ко второму.
Комплектации: где заканчивается стройка
Слова «под ключ» на рынке не стандартизованы, и это источник половины недопониманий. Обычно встречаются три уровня:
- Тёплый контур - каркас, кровля с утеплением, фасад, мембраны, черновой пол, окна и двери. Дом закрыт и утеплён, внутри - ничего.
- Под чистовую отделку - плюс инженерия и подготовленные поверхности.
- Под ключ - у одних компаний дом с чистовой отделкой и коммуникациями, у других фактически тот же тёплый контур с базовой инженерией.
Поэтому сравнивать предложения по фразе в заголовке бесполезно - сравнивают по перечню работ в смете. Что входит в наши комплектации, показано в разделе каркасные дома под ключ.
Коротко
- Технология описана в СП 31-105-2002, основанном на канадском жилищном кодексе.
- Каркас платформенный: стойки в пределах этажа, стены собирают лёжа и поднимают вручную.
- Последовательность из 13 этапов задана сводом правил; черновая инженерия идёт до утепления и обшивки.
- Точка невозврата - внутренняя обшивка: до неё надо увидеть каркас, утеплитель, пароизоляцию и трассы.
- Зимой каркас собирают; откладывают бетон, гибкую черепицу и мокрую отделку.
- Документы - два уведомления: до начала (ответ 5 рабочих дней) и после окончания (рассмотрение 7 рабочих дней).
Если хотите разобрать порядок работ по конкретному проекту и участку - напишите нам.
